Tiến độ Capital Square Đà Nẵng mới nhất 2025

Sống Sang Tại Capital Square – Tầm Nhìn Triệu Đô Bên Sông Hàn

Cập nhật đến tháng 7/2025, dự án Capital Square Đà Nẵng (gồm hai phân khu Capital Square 2 & 3) đang bước vào giai đoạn thi công hạ tầng rất sôi động, thể hiện quyết tâm của chủ đầu tư Mega Assets và SIH (thuộc BRG Group) trong việc triển khai đúng tiến độ.

Tiến độ Capital Square Đà Nẵng mới nhất 2025
Hình ảnh tiến độ Capital Square Đà Nẵng mới nhất 2025

Tổng quan tình hình thi công dự án Capital Square

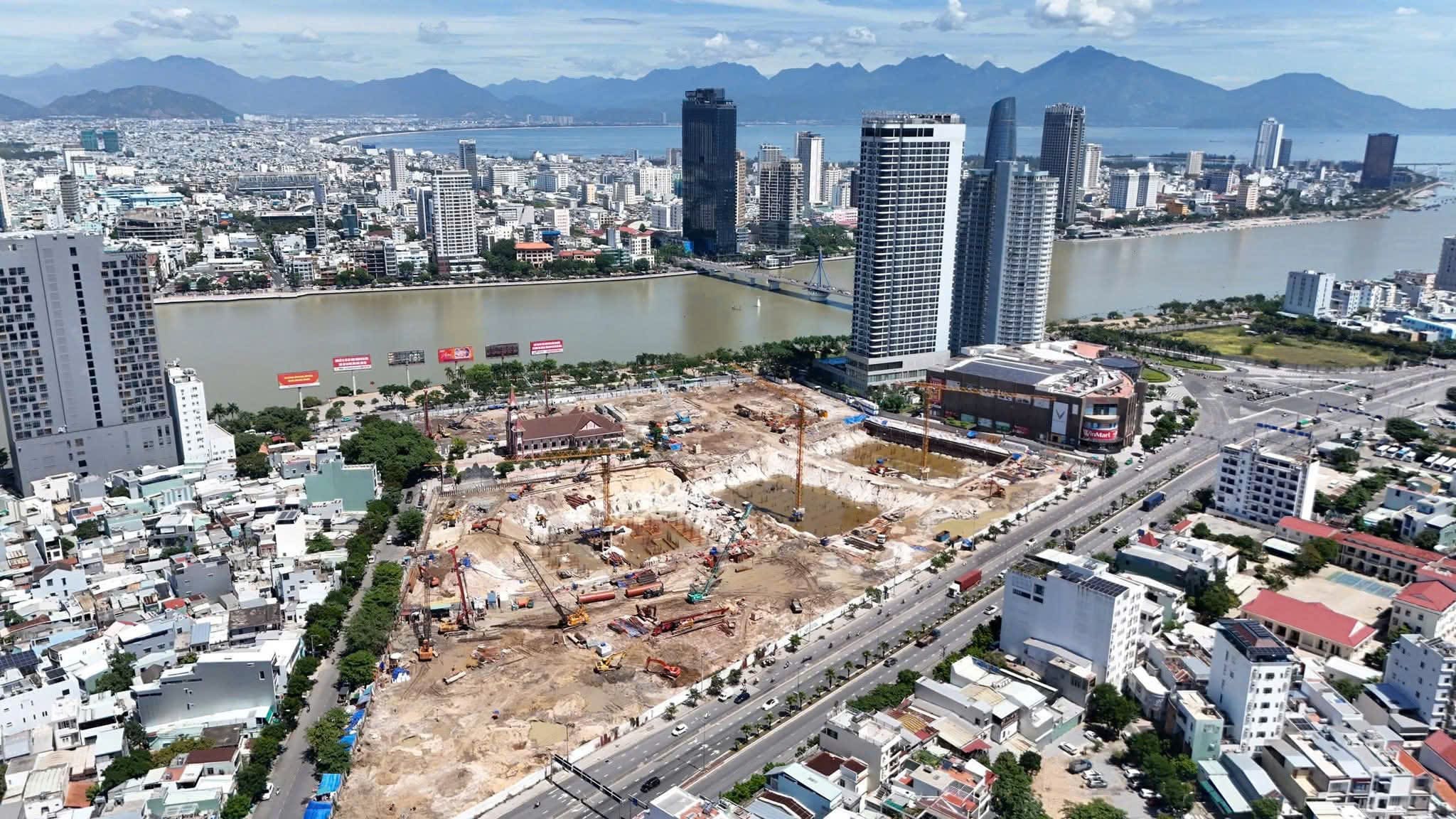

  • Thi công hệ tầng hầm 3 lớp: đào sâu và thi công hố móng đang triển khai rầm rộ, đặc biệt tại phân khu 2 với tòa 2.4 và 2.6.
  • Khoan cọc nhồi: đã hoàn thành khoảng 70% hạng mục cho cả hai phân khu, tạo nền móng vững chắc trước khi đổ bê­ tông.

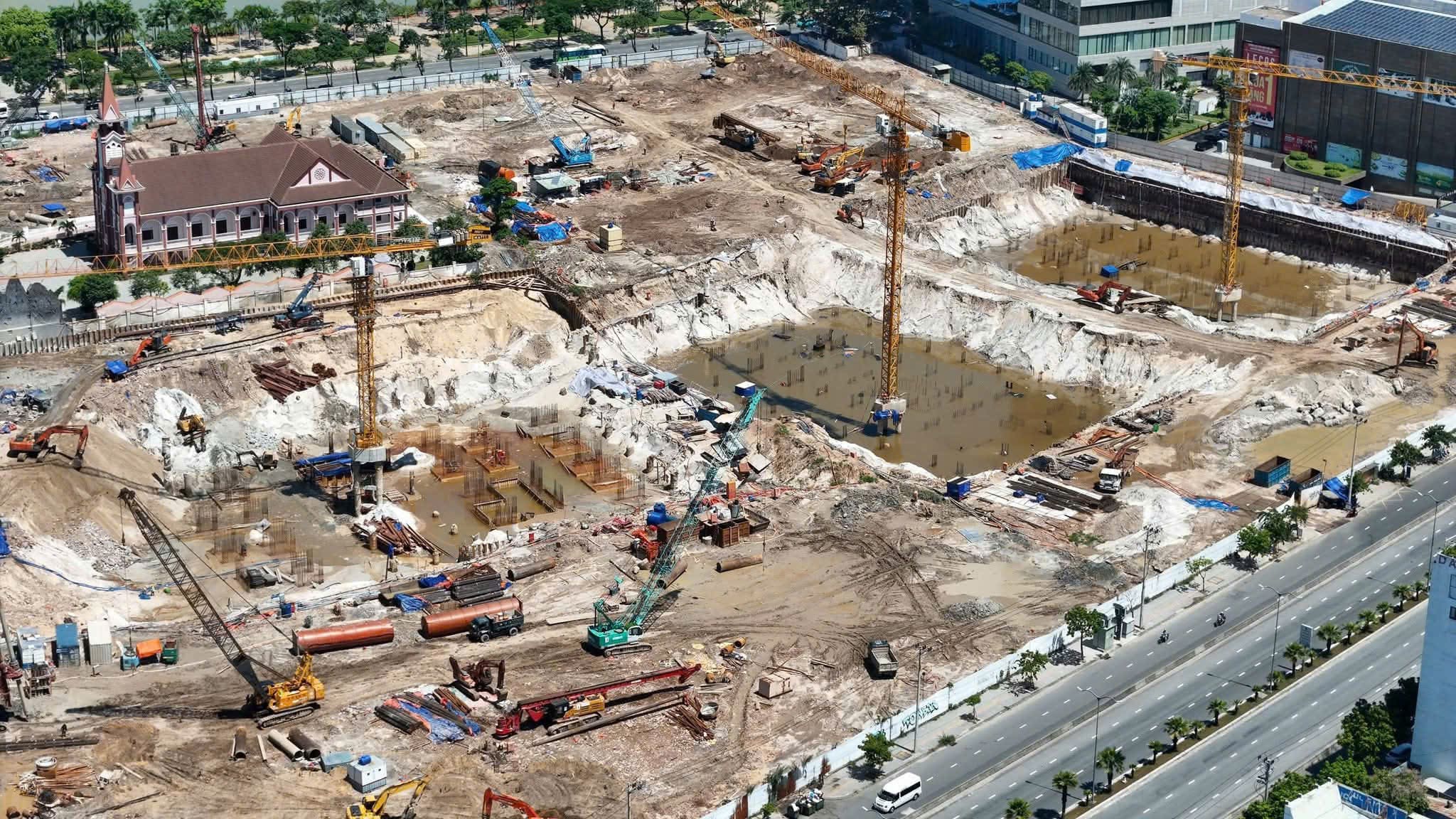

  • Đổ bê tông móng và tường vây tầng hầm: các điểm hố móng đang thi công hệ tường giữ đất và đổ sàn tầng hầm.
  • Lắp đặt cẩu tháp: đã hoàn tất tại nhiều vị trí, chuẩn bị cho khung thân thép sắp tới.
Tiến độ Capital Square Đà Nẵng mới nhất 2025
Hình ảnh tiến độ Capital Square Đà Nẵng mới nhất 2025

Pháp lý & chuẩn bị mở bán

  • Giai đoạn mở bán F1 đã sẵn sàng: từ 1/7, khoảng 530 căn tại tòa 2.4 và 2.6 đủ điều kiện đưa vào kinh doanh theo Luật Đất đai & Kinh doanh BĐS 2023, cho phép khách ký hợp đồng đặt cọc và thanh toán trước tối đa 30%.
  • Các nhà phân phối chiến lược như Đảo Ngọc Chiến Thắng Real Estate đã ký kết từ đầu tháng 7, mở đầu cho làn sóng giới thiệu sản phẩm ra thị trường.

Thi công hai phân khu khởi động

Tiến độ Capital Square Đà Nẵng mới nhất 2025
Hình ảnh Capital Square Đà Nẵng 2025

Capital Square 2

  • Diện tích: khoảng 31.960 m², 7 tòa cao 26–28 tầng, tổng 1.681 căn hộ. Trước đó, 502 căn đã đủ điều kiện sẵn sàng mở bán theo quy định pháp lý.
  • Thời điểm hiện tại: đã xong móng, khoan cọc, lắp cẩu tháp một số tòa như 2.4 và 2.6 – chuẩn bị phá móng để dựng tầng nổi.

Capital Square 3

  • Diện tích: khoảng 29.427 m², 7 tòa cao 24–28 tầng, với 1.710 căn – trong đó 512 căn đủ điều kiện bán cho người nước ngoài.
  • Giai đoạn hiện tại: hoàn thiện móng, đang tiến hành lắp dựng khung tầng 1–2 (dự kiến hoàn thành tầng mái hầm vào cuối Quý III).

Lộ trình tiếp theo

Thời điểm Hạng mục dự kiến
Cuối Quý III/2025 Dựng khung bê tông tầng nổi (sàn 1–7) chung cho các tòa
Cuối năm 2025 Hoàn thiện khung, tiến hành xây tường ngăn & lắp hệ cơ điện
Đầu 2026 Thi công mặt ngoài, hoàn thiện nội thất và bàn giao mẫu căn

Động lực thúc đẩy tiến độ

  • Sự đầu tư bài bản: cùng với Mega Assets và SIH (thuộc BRG Group), dự án được cam kết đẩy nhanh tiến độ để ra hàng đúng thời hạn.
  • Thiết bị hiện đại: tập trung nhiều máy móc, cẩu tháp và nhân lực chuyên nghiệp thực hiện khẩn trương tại công trường.

Tiến độ hiện tại của Capital Square cho thấy:

  • Đáp ứng pháp lý mở bán nhanh chóng (F1), thúc đẩy niềm tin của khách hàng với chất lượng cam kết
  • Tính đúng tiến độ thể hiện năng lực triển khai và quản trị dự án chuyên nghiệp
  • Tiến độ rõ ràng tạo điều kiện thuận lợi cho khách hàng xây dựng kế hoạch tài chính và giao dịch an toàn

Capital Square Đà Nẵng đang được triển khai đúng tiến độ dự kiến: móng, tầng hầm và lắp dựng khung đang diễn ra mạnh mẽ. 530 căn tầng F1 đã sẵn sàng, đón nhận sự quan tâm cao từ khách hàng, đặc biệt trong đợt mở bán Quý III/2025. Dự kiến cuối năm nay dự án sẽ hoàn thiện phần khung và bước sang giai đoạn hoàn thiện căn hộ, sẵn sàng bàn giao vào đầu năm 2026.

Hãy liên hệ đến Đảo Ngọc Chiến Thắng Real Estate để được hỗ trợ tư vấn miễn phí, cập nhật bảng giá và chính sách mở bán mới nhất.

Để lại một bình luận

Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *

Capital Square Đà Nẵng - vị thế phồn vinh
Vui lòng bật JavaScript trong trình duyệt của bạn để hoàn thành Form này.
Lựa chọn sản phẩm mà bạn quan tâm
